首页>>工程建设>>施工纪实>>
7000余人鏖战8天 火神山医院今日完工
- 时间:2020-02-03 11:53
- 来源:长江日报

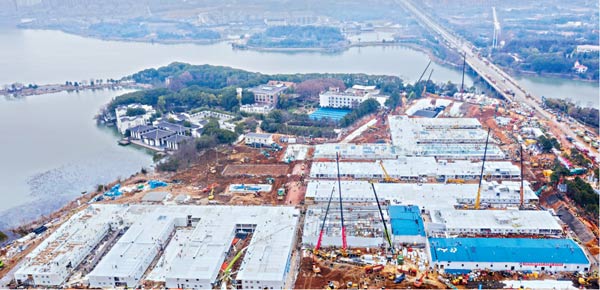

2月1日,火神山医院施工现场,主体建筑已建造完毕。长江日报记者胡冬冬 摄

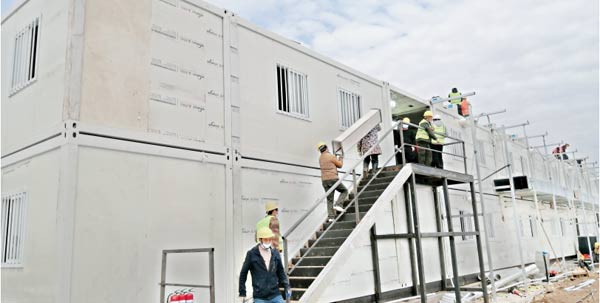

2月1日下午,中建三局主承建,武汉建工、武汉航发、汉阳市政等共同参建的武汉火神山医院项目场地基础施工全部完成,集装箱安装全部完成,完成1650套,其中9成以上为现场拼装;活动板房(医技楼、ICU病房)骨架安装完成。从1月25日正式开工到2月1日,7000余名建设者鏖战,与疫魔竞速,以精准阻击,8天实现关键节点,武汉火神山医院今日完工。
全面进入医疗配套设备安装
2月1日上午,首台CT机进入武汉火神山医院医技楼,开始安装。据悉,相关医疗设备正陆续进场安装调试。
据中建三局有关人士介绍,目前已全面进入医疗配套设备安装阶段,包括水电暖通设备、供氧系统等安装完成1200套,完成70%;管线沟槽开挖、埋设及回填完成95%;污水处理站设备吊装完成;管道安装完成95%;雨水调蓄水池底板混凝土浇筑完成;设备安装完成60%;化粪池基础施工完成;一体化雨水提升泵安装完成;室内装饰配套、室外医疗配套工程等全面展开。
武汉火神山医院总建筑面积6万平方米,其中新建隔离区3.4万平方米,病房419个、病床床位数1000床(其中ICU重症加强护理病房30个)。
千兆光纤助力视频会诊
1月31日晚,中国电信协助解放军总医院与武汉火神山医院成功搭建起远程会诊应用系统,该系统将及时助力解放军总医院通过千兆光纤网络与武汉火神山医院开展视频会诊。
武汉电信相关负责人表示,基于目前的建设要求,武汉电信成立了20人的突击队,不到12个小时就完成了远程会诊系统建设。在新型冠状病毒感染的肺炎防控形势下,及时调用各大医院医疗资源远程助力疑难病症的整治,可以让疫情诊疗更加高效、便捷、安全。
进行放射防护检测
2月1日,武汉市职业病防治院派出4人专家组,紧急赶往武汉火神山医院,对火神山医院的CT室等放射诊疗设备进行质量控制与放射防护检测,以备投入使用。市职业病防治院放射卫生科主任刘安生说,他们接到火神山医院紧急开展放射防护检测的函后,准备好了各种检测仪器设备,以最饱满的工作状态,投入战斗,“我们武汉人万众一心,众志成城,一定打赢这场疫情防控战!”
医院一半将覆盖花木
2月1日下午,长江日报记者连线火神山应急工程绿化现场负责人获悉,1日晚8时,火神山医院绿化攻坚战正式打响,到2日晚8时以前必须“交卷”。
据介绍,火神山医院占地面积约8.2万平方米,其中绿化配套建设面积近4万平方米。也就是说,将来整个医院,有一半的面积将被花草树木覆盖。
绿化方案设计负责人吴兆宇解释,考虑到火神山医院是一项应急工程,作为临时绿化项目,借鉴了小汤山一些经验,设计原则是简洁、大气,以种植草坪为主。主要通过绿化,起到美化环境和适当隔离的作用,让病人和医务工作者能够放松心情。
目前,火神山医院绿化项目施工所需的约30株乔木、2200株灌木,数万平方米的草皮等苗木、地被植物,已基本储备到位。出圃前,苗木及车辆均进行全面消毒。
24小时供电保障队设立
“我志愿加入火神山医院供电保障队,听党指挥,严守纪律,全面做好24小时保电值守工作!”2月1日上午,国网武汉市蔡甸区供电公司火神山医院供电保障誓师在火神山医院供电保障指挥部举行。
随着1月31日火神山医院全部送电,医院建设施工工程进入尾声。为确保医院供电持续正常可靠,打通“与时间赛跑的绿色医疗”电力通道,国网武汉市蔡甸区供电公司建立现场防疫保电指挥部,设立了火神山医院供电保障队,进行24小时不间断地蹲守保电。
第一组物业人员进驻
2月1日下午4时20分,第一组进驻火神山医院的25名物业后勤保障人员,先期抵达医院生活及工作区岗位,来自万科、惠之美、贵阁3家物业公司,他们已全部经过培训,既可承担保洁,也可承担秩序维护工作。
据市房管局火神山、雷神山医院物业管理工作专班介绍,医院生活及工作区保洁消杀工作1日晚上完成,2日凌晨进入医院内部开展工作。
