奋斗诠释初心 实干践行使命——扬子江国际会议中心建设项目施工纪实

  1月16日下午2时35分,最后一辆混凝土搅拌车的驶去,标志着扬子江国际会议中心建设项目地下室正负零全面封顶。



  看看短短的六个月内

  扬子江国际会议中心项目

  取得了哪些阶段性的进展

  开工即是决战

  三个月支护桩基

  7月9日,支护图纸设计完成并交底,现场同步开始施工;7月28日,工程桩第一版桩基图纸下发,反循环钻机正式开钻;8月6日,外围844根三轴深搅全部完成,3914根双轴深搅桩、761根钻孔灌注支护桩依次结束;10月17日,1284根钻孔灌注工程桩全部完成。



  项目作为滨江大道南侧唯一的建筑物,支护桩基施工先后克服重重困难:由于酒店加层、人防设计移柱等因素,桩身经历6次落位,前后8版图纸;地质条件复杂、地下障碍物过多、长江保护蓝线、混凝土严格管控。现场投入上百个8米长护筒、40余台钻机,震动锤埋设、旋挖机引孔、反循环机钻进,保持24小时连续作业。

  起步即是冲刺

  一个月土方开挖

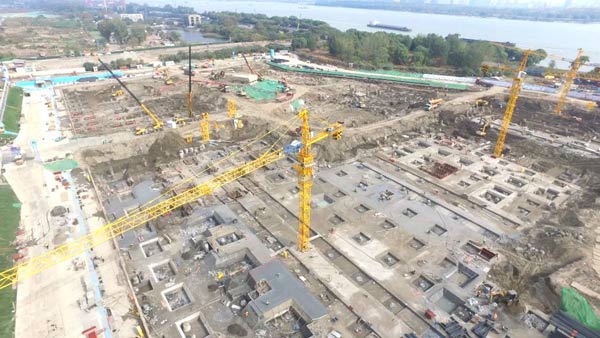

  10月18日,抗震超限审查前底板设计尚未稳定,为推进现场施工,现场先清理表层土,以减轻后续工作量。待设计稳定并明确交底后,推进底板承台土方开挖。

  项目部以智慧工地建设为抓手,取得南京市“差别化管理工地”,保证在非最高等级管控期间土方外运正常施工;以资源投入为保障,先后投入渣土车50辆、挖机30台,确保充足的机械资源;以内倒外运为举措,在管委会相关部门支持及公建中心统筹安排下,将工程部分弃土运至会议中心周边区域环境提升项目,有效保障工期节点。

  最终,项目部在1个月内完成30万方土方开挖和外运工作,为确保后续地下室结构施工节点奠定了良好的基础。

  进场即是高峰

  两个月地下室结构

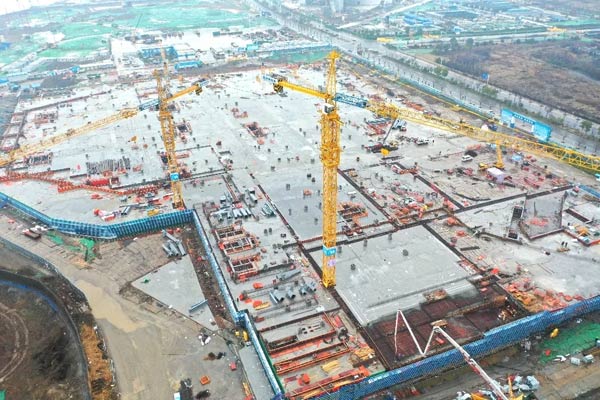

  19年11月19日,第一块底板混凝土浇筑完成;19年12月1日,地下室钢结构首节柱吊装;19年12月20日,第一块顶板混凝土浇筑结束。



  为实现地下室正负零按期封顶,项目部将5.5万平方米地下室划分为3个片区,合计21个施工段。分别投入三家主体劳务班组,实行“片区平行施工和施工段流水施工”的施工思路,先后投入钢木瓦等施工人员800余人。同时,针对地下室钢柱吊装,底板混凝土强度达到设计要求后,第一时间投入80t、100t、200t汽车吊进行吊装,保证地下室混凝土结构施工进展。

  开转折仍须奋进

  确保钢结构施工节点

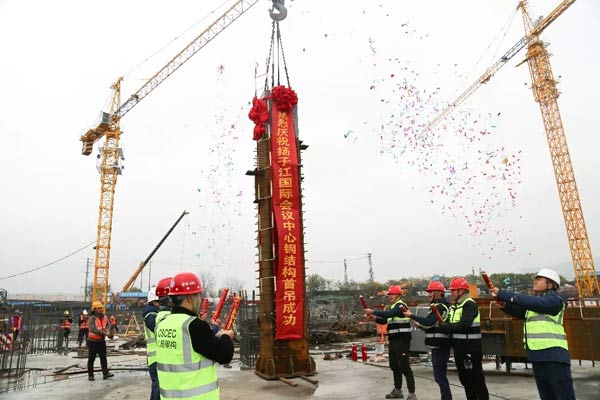

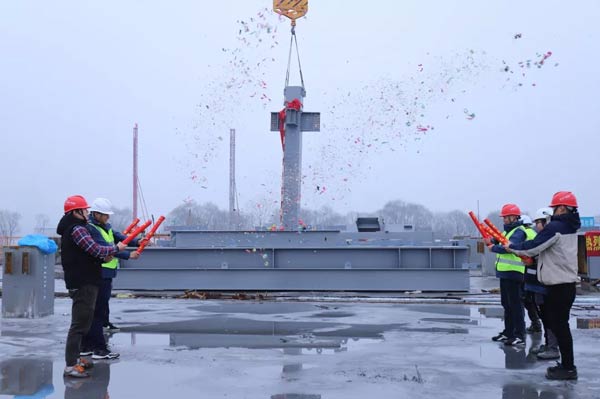

  地下室封顶的顺利完成,标志着前一个重大工期节点目标的圆满完成,也意味着上部主体钢结构施工的正式开始。20年1月17日,项目举行钢结构施工动员大会暨首件吊装仪式,下一阶段工作重点转向地上钢结构吊装工作。

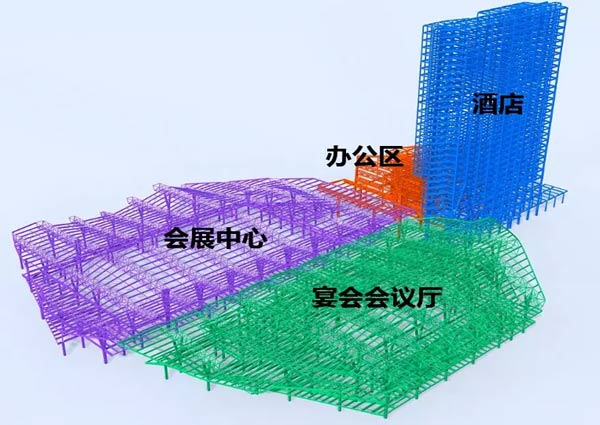

  项目钢结构总计4万吨,地上部分划分为4个结构单元:会展区和会议宴会区采用“钢框架+空间矩形桁架”结构体系,均为大跨度结构,展厅单品桁架长度130m、跨度72m,单品重量390t;办公区为钢框架结构,大跨度、大空间、不规则;酒店区33层,是“钢框架+钢支撑”结构体系,平面长宽比为6.6、高宽比为9.6,超限接近极值,如此复杂的结构在国内屈指可数。



  “逆水行舟用力撑,一篙松劲退千寻。” 项目全体管理人员,将在新区公建中心和公司的领导下,勇于担当负责,积极主动作为,坚持真抓实干,一步一个脚印,为后续各项任务目标而不断努力。

(责编:王达)
