康保县50万千瓦光储项目:精准发力打出“冬施组合拳”

  11月25日至26日,地处张家口西北部最冷区域的康保县,已连续下雪两天气温达到-20℃。张家口高速公路发展有限公司(以下简称公司)康保县50千瓦光储项目部迅速召开紧急会议,全力做好安全分险管控,精准发力打出“冬施组合拳”,为项目建设冲刺最后一公里,构筑坚实安全保障。

  面对恶劣环境,公司项目部坚持安全第一的方针,认真研究制定冬期施工安全质量施工保证措施,从组织机构到现场准备,从土方工程、钢筋、模板到混凝土、砌墙,从防水、电气设备到电缆敷设等,压实各级安全责任,强化安全现场管理,做到操作合规、安措到位、监护到位,确保冬季施工万无一失。

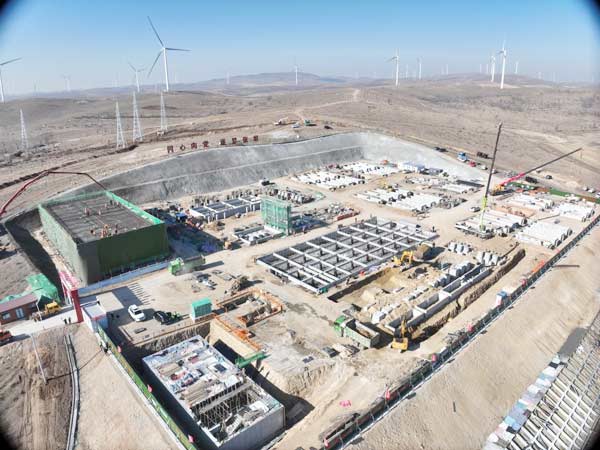

  为了把防寒防冻工作落实到位,公司项目部出主意想办法,在项目建设施工现场,随处可见冒出腾腾热气的小设备,这是为施工混凝土准备的“暖炉”,对混凝土养护起到了极其重要的作用。同时还为设备盖上棉被,为员工发放了手套和棉衣。特别是在升压站综合楼施工过程中,由于楼体为框架结构,低气温对混凝土强度的影响达到了极致。为克服这一难题,升压站全体技术人员看图纸、查资料、想对策,讨论制定出一套行之有效的保温方案。一是利用混凝土本身内外架体,搭建出保温棚,为其穿上了一层“防寒服”,防止温度流失。二是在室内放置“无烟煤”加温炉(每个加温炉旁都配有灭火器),这种综合蓄热法使得室内温度达到14℃左右,可以快速提高混凝土强度,保证了项目建设有序推进。

  在各项措施的落实过程中,安全成为重中之重。公司项目部坚持把冬施安全措施贯穿到生产全过程,在每一项施工开始之前,除常规的安全交底、安全喊话外,安全员要对集电线路安装高空作业人员安全带、吊装作业时场地标准、吊具索具、作业人员的上岗证、特种作业票等进行安全确认,对不符合上岗要求的人员进行安全教育,同时录制视频留存影像资料。

  为克服项目“点多面广线长”、交叉施工协调难度大等不利影响,公司项目部坚持每日召开碰头会,针对现场管理存在的问题,制定有效的纠偏措施,组织安全管理人员不定期开展拉网式的安全大检查,发现问题,及时整改。此外,从加大冬施安全教育培训入手,进一步强化安全意识,严格遵守各项安全规定,人人上标准岗,人人干标准活,从根本上消除潜在的安全隐患,为保障项目建设如期并网,实现安全“双零”目标保驾护航。
