康保500MW光储项目项目于2024年7月29日中标,项目部跑步上场,发扬铁道兵精神,以高起点,高标准,高速度,高质量为抓手,以日夜奋战保工期,精益求精树标杆的理念,迅速组织现场管理人员103人,施工劳务作业人员800余人,各类机械设备130余台,展开施工大干,用实际行动书写了铁军速度,彰显了央企担当。
在项目的施工现场处处是精彩,处处是亮点。

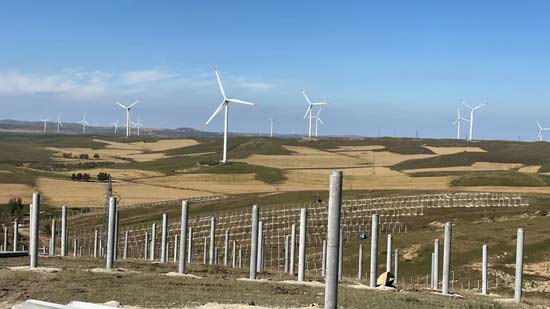

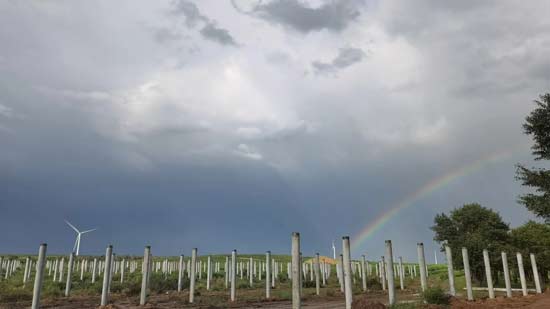

管桩施工:项目可施工用地8379亩包含管桩共105356根,目前已全部完成,在开工45天内受雨水天气影响24天,实际施工时间仅有21天。在这短短的21天中,项目精心组织,合理安排工作,在确保安全的前提下,进行夜间加班作业,在工序允许的情况下,冒雨不间断施工,为后续的光伏组件安装创造良好条件。

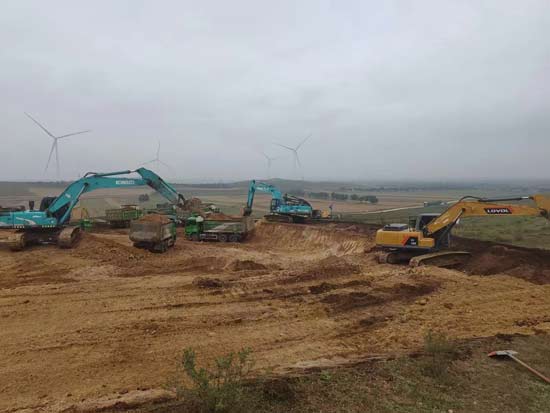

升压站:升压站于9月11日开工,项目以“一天不能耽搁,一刻不能懈怠”的紧迫感,抢时间,赶进度,打造24小时不打烊工地,仅用时1天完成9000m³清表工作;7天完成12万方土石方开挖及填筑;2天完成综合楼基础开挖及破碎2000m³,目前基础垫层浇筑和钢筋加工场硬化已全部完成。

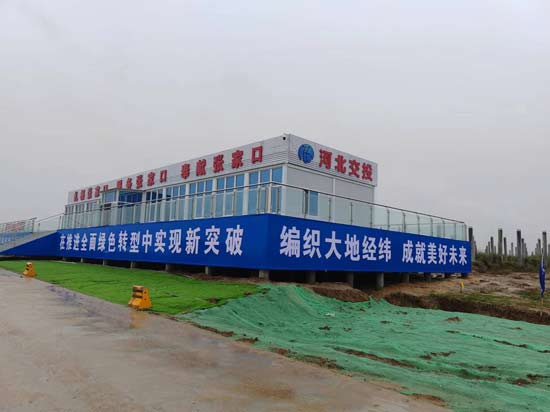

展厅:项目建立百人展厅,选址位于光伏区1号地块,总占地面积630平方米,由两部分组成分别为房屋结构和观景平台。观景平台宽6米布设在房屋南、西、北三面,采用14工字钢上铺设1.5mm厚/4*4镀锌方管。上部房屋结构由彩钢房搭设。展厅的建立实现了智慧工地可视化,集远程视频监控,电子沙盘,智慧党建,生产进度等信息于一体,实现了基于GIS+BIM的数字孪生信息系统的融合,为工程项目数字化,信息化管理提供了基础平台。
在后续的施工中,康保500MW光储项目将一鼓作气,团结协作,以关键节点为突破口,加大作业人员和设备投入,充分利用有效施工期,全力以赴打好“下半场”,为圆满完成全年并网任务奠定坚实基础。
友情链接
-
| 中国建筑
| 中国铁建
| 第一商用汽车
| 中国建造师网
| 数字化企业
| 中国交通新闻
| 中国项目招标
| 中国基础建设
| 建筑网
| 中国名企排行
| 山西建筑考试
| 中国城市网
| 中国建材市场网
| 中国工业新闻
| 综合节电
| 中国新闻网
| 工程建设
| 中国日报网
| 中国能源新闻
| 建材之家
| 城市交通网
| 中国工程网
| 中国港湾
| 中国路桥
| 全球贸易网
| 环保科技
| 国联资源网
| 绿建之窗
| 鲁班大学
| 一览路桥网
| 中国铁路
| 中国城镇
| 五展六会
| 新型建材
| 三峡
| 中国电建
| 建筑信息化
| BICES 2025
| 冶金工业
| 中国交建
| 中国中铁
| 阿拉丁
| 河姆渡
