康保500MW光伏项目:多措并举抢工期保目标
- 时间:2024-10-20 09:27
- 来源:建设行业信息网

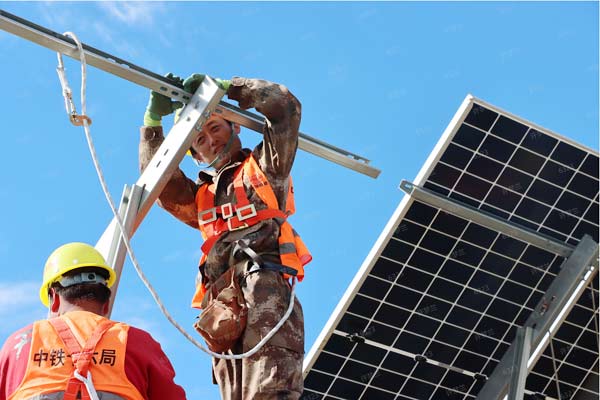

在康保县500MW光伏项目施工现场,大型挖掘机挥舞铁臂,机器轰鸣声响彻工地,党员干部和职工的忙碌身影随处可见,热火朝天的劳动场面让整个空间充满了生机和活力,人们的汗水在阳光下闪耀着光芒,彰显着他们的勤劳和付出。
今年以来,张家口坝上地区遭遇30年一遇的连续降雨,年降水量已达往年年均降水量的3倍。9月份更是达到了一个月降雨19天的历史极值,大大缩短了项目有效施工期。面对时间紧、任务重的实际情况,项目团队及时制定了《24小时施工管理方案》《雨中施工专项方案》等应对措施,在确保安全、质量的前提下,根据并网区域和施工内容的不同类别、不同地块、不同阶段,制定了“差异化”施工方案;根据管理跨度、施工难度等因素划分了六个管理单元,配齐配全管理力量,采取工区跟班、项目巡查的方式进行全方面指导现场施工,加强内外部沟通协调,确保政令畅通,保证正常施工。
为了实现节点目标,项目部争主动往前赶,领导干部靠前指挥,不断加大人力、物力、财力投入力度,现场投入130台套各类机械设备,采取24小时不间断作业模式,6个工区70名管理人员与1300名施工作业人员三班倒,科学组织管桩施工、光伏组件、支架安装,集电线路及升压站施工。由于措施得力,干群同心协力,一举克服了重重困难,10月份连续创出日产值千万元以上,1天完成升压站9000立方米的清表,2天完成综合楼基础开挖,7天完成12万立方米土石方开挖与填筑,管桩施工连续日生产3万延米,支架、光伏组件日完成千组以上,集电线路日完成2公里以上的施工纪录,他们这种敢于担当、顽强拼搏、学赶先进的精神风貌,受到了张家口高发展公司领导好评。
友情链接
-
| 中国建筑
| 中国铁建
| 第一商用汽车
| 中国建造师网
| 数字化企业
| 中国交通新闻
| 中国项目招标
| 中国基础建设
| 建筑网
| 中国名企排行
| 山西建筑考试
| 中国城市网
| 中国建材市场网
| 中国工业新闻
| 综合节电
| 中国新闻网
| 工程建设
| 中国日报网
| 中国能源新闻
| 建材之家
| 城市交通网
| 中国工程网
| 中国港湾
| 中国路桥
| 全球贸易网
| 环保科技
| 国联资源网
| 绿建之窗
| 鲁班大学
| 一览路桥网
| 中国铁路
| 中国城镇
| 五展六会
| 新型建材
| 三峡
| 中国电建
| 建筑信息化
| BICES 2025
| 冶金工业
| 中国交建
| 中国中铁
| 阿拉丁
| 河姆渡
