国内最大在建火电项目跨铁路桥完成转体
- 时间:2023-03-27 11:04
- 来源:中国铁建
3月24日7时50分,经过60分钟的顺时针旋转,由中铁二十五局承建的国内最大在建火电项目——清远电厂铁路专用线全线唯一一座转体桥在空中华丽“转身”,在封锁点内成功跨越京广线,实现精准对接,为实现“8·20”通车目标奠定了坚实基础。
跨京广铁路桥成功转体后航拍(邹佳兴 摄)
作为国内最大在建火电项目、广东省重点建设项目——国能广东清远电厂的主要运输通道,该铁路专用线全长9.44公里,上跨京广上、下行正线及240国道,邻近既有线施工100米,具有施工风险高、防护标准严、施工难度大的特点。
此次完成转体的T构梁是全线重点控制性工程,总跨度92米、重3310吨,紧邻京广铁路大动脉,高峰时段京广线平均每5至10分钟就有一趟列车驶过,其中3号边墩距京广铁路上行线最小距离仅10.27米。
据项目负责人彭惠芝介绍,为减少桥梁施工对京广铁路大动脉的影响,项目采取“先建后转”的施工工艺,利用铁路旁边的空地作为施工场地,先平行于铁路浇筑梁体,再用液压千斤顶牵引梁体,实现跨越铁路一次性转体,从而最大限度减少对交通的干扰,极大降低施工安全风险。

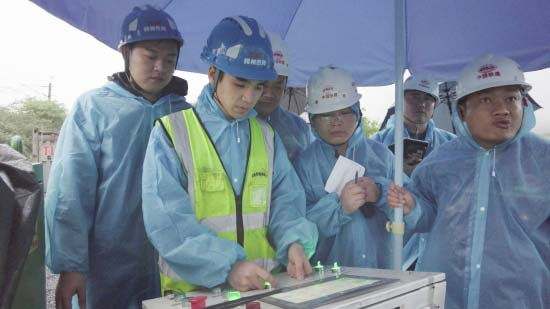

技术员操作仪器控制转体进程(邹佳兴 摄)
为确保在“天窗点”内安全成功转体,项目成立专门领导小组,组织参建单位对设备调试、试转角度、技术测量、既有铁路安全等各项准备工作进行详细核实,进行模拟试转体,预测不同天气情况可能带来的影响,分析对两端的配重以及应力、风速、温度等因素的影响,确保速度可控,能够在规定时间内完成转体,按时恢复既有铁路运营。
据悉,国能广东清远电厂规划总装机容量400万千瓦,分两期分别建设两台1000兆瓦国产超超临界二次再热燃煤发电机组,项目建成后将成为“西电东送”主通道和广东北部电网重要电源支撑点,充分扛起大湾区能源安全和能源保供责任,拉动粤北地区社会经济发展。该铁路专用线的开通,将极大提升国能清远电厂发电用煤的运输能力,增加“十四五”期间的电力供应,填补广东中北部地区负荷重、电源点少的电力缺口,助力清远电厂成为粤北地区单机容量最大的绿色生态能源电厂,为清远市和周边城市快速发展提供电力保障,充分发挥能源保供“稳定器”“压舱石”作用。
友情链接
-
| 中国建筑
| 中国铁建
| 第一商用汽车
| 中国建造师网
| 数字化企业
| 中国交通新闻
| 中国项目招标
| 中国基础建设
| 建筑网
| 中国名企排行
| 山西建筑考试
| 中国城市网
| 中国建材市场网
| 中国工业新闻
| 综合节电
| 中国新闻网
| 工程建设
| 中国日报网
| 中国能源新闻
| 建材之家
| 城市交通网
| 中国工程网
| 中国港湾
| 中国路桥
| 全球贸易网
| 环保科技
| 国联资源网
| 绿建之窗
| 鲁班大学
| 一览路桥网
| 中国铁路
| 中国城镇
| 五展六会
| 新型建材
| 虫筑网
| 中国电建
| 建筑信息
| BICES 2025
| 冶金工业
| 中国交建
| 中国中铁
| 阿拉丁
| 河姆渡
