世界首例!高纬度高寒地区塔式光热电站光热项目双节点告捷
- 时间:2026-06-10 11:26
- 来源:建设行业信息网
近日,国家首批“沙戈荒”大基地项目——吉西基地鲁固直流140万千瓦外送项目的重要组成部分,国家电投集团电投绿能通榆吉电100兆瓦光热项目连续完成两大关键节点:汽轮机扣缸和厂用电系统反送电一次完成。该项目是世界首例高纬度高寒地区塔式光热电站和国家电投集团在东北区域的首个光热电站,其在高寒、高纬度环境下建设,为全球光热发电技术向更广阔地理区域拓展提供了开创性示范。两大节点的告捷,标志着项目主体安装工程完工、电力系统全线贯通,为后续整套启动和并网发电奠定了坚实基础。
通榆光热项目位于吉林省通榆县,装机容量100兆瓦,采用塔式熔盐技术路线,配套8小时储热系统,并配备40兆瓦电加热器。建成后年均发电量约1.67亿千瓦时,每年可减排二氧化碳约14万吨。
“心脏”精准就位

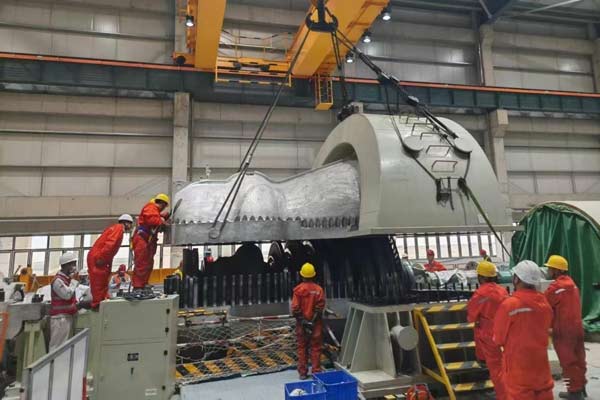

汽轮发电机组是光热发电项目的“心脏”,其安装精度直接决定机组能否实现长周期稳定运行。5月29日,作为安装过程中最核心的重大节点,汽轮机扣缸顺利完成——这标志着从基础处理、垫铁布设、台板找平,到轴瓦检修、汽缸组合、负荷分配,再到精密轴系调整及通流间隙校准等所有关键工序均已高标准完工,且各项验收指标全部合格。电投绿能组织各参建单位周密部署,通过严把技术与安全关、全过程精细管控、强化旁站监督等措施,确保这一高风险、高精度作业完成,为后续工作筑牢了坚实基础。
“动脉”全线贯通

“心脏”就位后不久,项目迎来另一关键节点——6月7日17时,厂用电系统反送电一次性完成。此次操作成功将光伏场区35千伏电力通过备用变引入光热厂区,稳定带载全厂6千伏和380伏设备,一次性完成厂内高低压电气系统接线正确性的全面验证。
这一里程碑的实现,不仅打通了项目生产的“电力动脉”,更为后续单体调试、分系统联调及设备长期稳定运行提供可靠电源保障。
项目建设过程中,电投绿能始终在设计、施工、管理三个维度协同发力。通过主蒸汽管道应力优化、定日镜区域遮拦优化等设计改进提升系统效率;利用31组高清摄像头与人脸识别系统构建智慧工地;依托网格化责任区与VR体验区筑牢安全防线;坚持“样板引路、举牌验收”确保工程质量。
创新国内领先
该项目一体化建设运营风电、光伏、光热,在熔盐电加热领域实现重要突破——国内首次采用40兆瓦、6千伏直连型熔盐电加热器,改变了行业传统380伏/660伏低压电阻加热的做法。
该系统具有多项领先优势:一是直接接入6千伏高压电,省去降压变压器及低压配电柜,大幅降低投资与占地;二是配电效率高达99.7%,有效抑制大电流线路发热损耗;三是创新“集箱式”套管环流结构,消除局部过热隐患,延长元件寿命;四是单头元件快速拆装设计,支持半天换管、无需停机,提升系统可用率;五是全焊接壳体配冷热端一体伴热,适配东北严寒环境。
这套高压直连储能方案每年可消纳风电、光伏弃电约2000万千瓦时,将绿电转化为热能储存于熔盐中再用于发电,堪称“巨型熔盐充电宝”。其成功应用标志着我国新能源大基地在高压直连熔盐电加热领域达到国内领先水平,为沙戈荒大基地储能设备选型提供了可推广复制的“电投绿能样板”。
从高空俯瞰,19000余面定日镜已在吉林西部的广袤草原上组成蔚为壮观的“镜子森林”。随着“心脏”搏动有力、“动脉”供血充足,项目正向着全容量投产的目标加速迈进。
